Dachsanierung mit System

Anzeige

Produktionshallen mit DOMICO Dachsystemen im laufenden Betrieb saniert

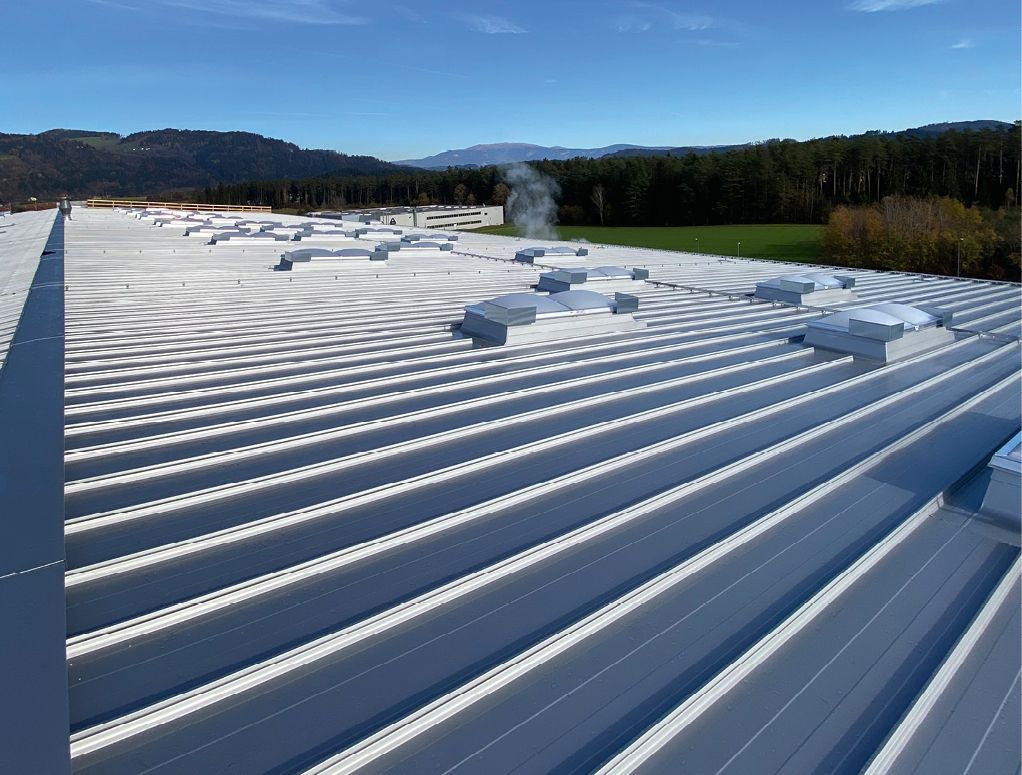

Die großflächige Delamination der Sandwichelemente einer Produktionshalle erforderte einen vollständigen Rückbau und Neuaufbau des Dachsystems. Der Einsatz des DOMICO Element-Dachs in Kombination mit der Domitec-Dacheindeckung ermöglichte die Sanierung von 5300 m² Hallendachflächen bei laufender Produktion in nur acht Wochen.

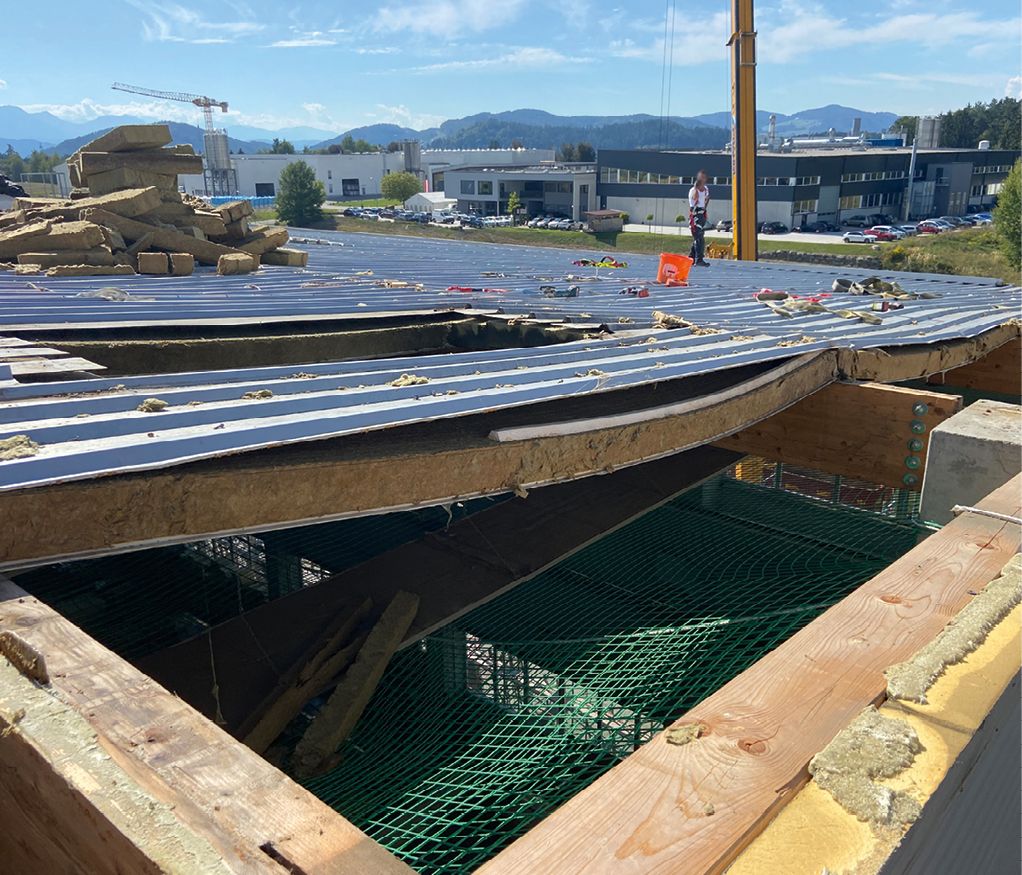

Die Danieli Engineering & Services GmbH ist Teil der Danieli Gruppe, einer der weltweit führenden Engineering- und Anlagenbauunternehmen der Stahl- und Aluminiumindustrie. Für ihre in den Jahren 2007–2008 errichtete Produktionshalle mit 105 m Länge und 50 m Breite kam eine Dachdeckung bestehend aus Sandwichelementen mit Mineralfaserkern zur Ausführung. Die Verlegung der Elemente erfolgte bei 25 m Sparrenlänge von der Traufe zum First in zwei Längen von ca. 12,50 m mit Verbindungsstoß. Bereits nach etwa zehn Jahren der Nutzung zeigten sich an den Unterseiten der Sandwichelemente nach und nach immer deutlichere Wellenbildungen. Bei der erfolgten gründlichen Dachinspektion wurde eine großflächige, nicht reparable Delamination des Verbundsystems festgestellt. Die Folge war zum einen, dass die erforderliche Eigenstatik des Systems nicht mehr gegeben war, zum anderen gelangte Niederschlagswasser in die Dachkon­struktion und in das Gebäudeinnere. In Teilbereichen mussten in den letzten Jahren aus Sicherheitsgründen bereits vom Hallen­inneren aus zusätzliche Pfetten zur statischen Ertüchtigung eingezogen werden.

Verlust der Statik

Im Frühjahr 2022 wurde der Zustand der Dachkonstruktion erneut bewertet und festgestellt, dass die schadhaften Sandwichpaneele den zu erwartenden Schneelasten im kommenden Winter nicht mehr standhalten würden, was erhebliche Gefahren für die Mitarbeiter in der Anlagenproduktion sowie für Maschinen und Material bedeutete. Zudem drohte der Produktionsausfall. Somit galt es für Danieli, eine schnellstmögliche und umfassende Sanierungsmaßnahme einzuleiten, was letztendlich die vollständige Neudeckung der Produktionshalle zur Folge hatte.

Für die Geschäftsführung stellte sich die Frage, wie eine Dachsanierung dieses Ausmaßes bei laufender Produktion erfolgen könne. Um eine passende Lösung zu ermitteln, wendete sich der Bauherr zunächst an die Experten von DOMICO. Das Unternehmen produziert Dach- und Fassadensysteme mit hochwertigem Design und besten bauphysikalischen Kennwerten – darüber hinaus zeichnen sie sich insbesondere durch einen hohen Vorfertigungsgrad mit entsprechend kurzen Montagezeiten aus.

Domitec-Element-Dach als Lösung

Nach eingehenden Beratungen und der Präsentation vergleichbarer Referenzprojekte fiel die Wahl für die neue Dachkonstruktion auf die Kombination aus DOMICO Element-Dach und Domitec-Dacheindeckung. Das Element-Dach ist ein kompaktes Leichtbauelement, das aus Tragprofilen, Kassetten, mineralischer Wärmedämmung sowie Halteprofilen besteht und bereits objektbezogen im Werk mit allen vorgegebenen Durchbrüchen hergestellt wird. Darüber hinaus schützt eine dampfdiffusionsoffene Abdeckbahn nicht nur beim Transport, sondern macht die Verlegung auch witterungsunabhängig – ein bedeutender Pluspunkt, da die Produktion in der Halle auch während der Sanierungsmaßnahme weiterlaufen musste. Ohne die Oberschale kann mit dem Element-Dach eine Verlegeleistung von 1500 m² pro Arbeitstag erzielt werden. Die Domitec-Dacheindeckung als Wetterschutzebene ermöglicht mit ihrer durchdringungsfreien Befestigung auf werkseitig vormontierten Halteleisten die zeitsparende und sichere Verlegung auf der Baustelle. Die Längsstoßdichtung im Domitec-Profil sorgt auch bei extremen Wettersituationen für die erhöhte Regensicherheit.

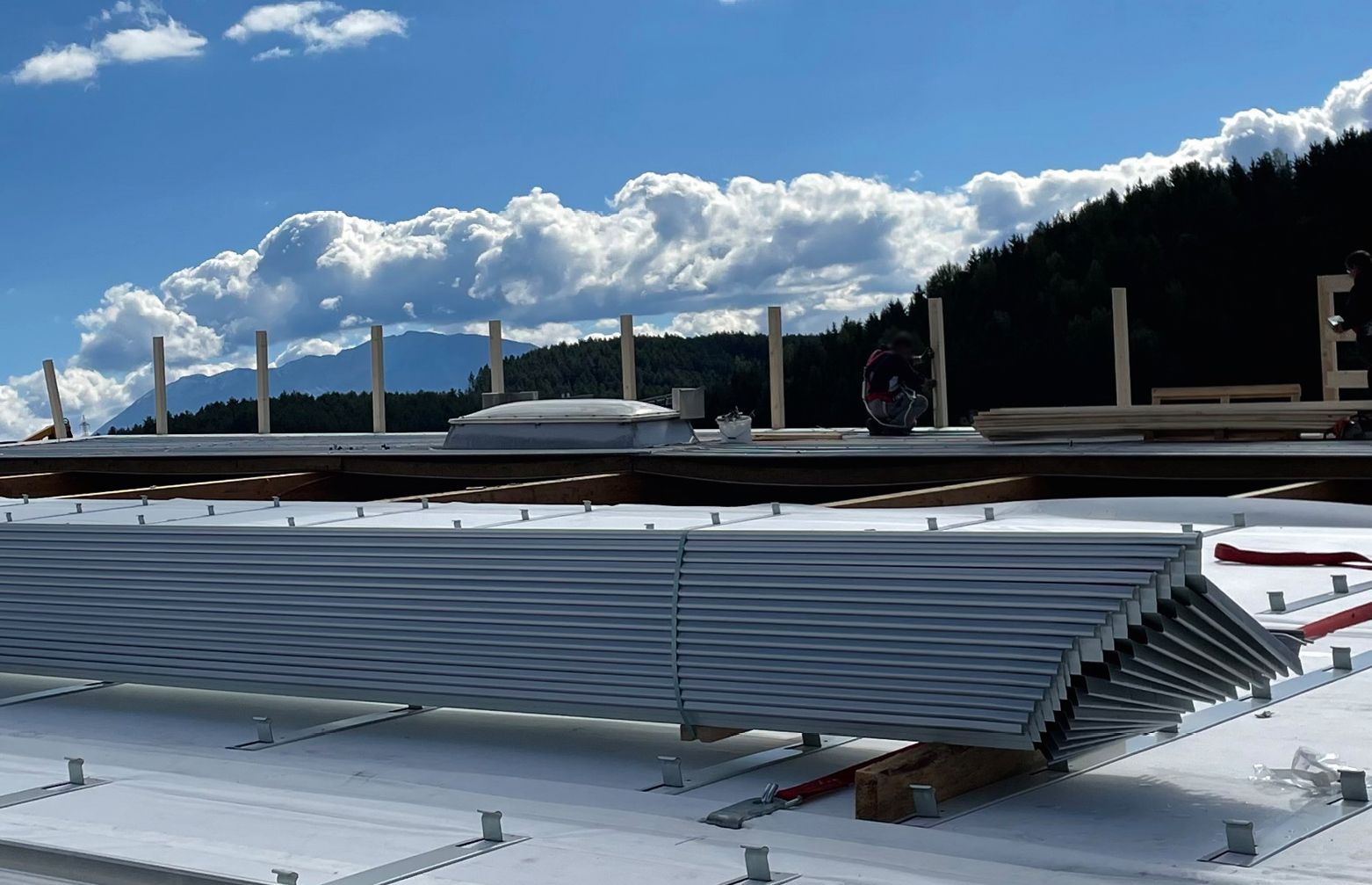

Bild 4 Das Element-Dach wurde objektbezogen bereits im Werk mit allen vorgegebenen Durchbrüchen für Licht­elemente und haustechnische Anlagen hergestellt
Quelle: Eder Blechbau
Bild 4 Das Element-Dach wurde objektbezogen bereits im Werk mit allen vorgegebenen Durchbrüchen für Licht­elemente und haustechnische Anlagen hergestellt
Quelle: Eder Blechbau

Herausforderung Baustellenlogistik

Verantwortlich für die Planung und Fertigung der Systemkomponenten zeichnete DOMICO; in die Projektbearbeitung mit einbezogen wurde die Firma Eder Blechbau – ein Fachverarbeitungsbetrieb für DOMICO-Systeme. Anfang Juni 2022 erarbeiteten die Experten zusammen mit dem Kunden ein mögliches Konzept für die Bauausführung. Verbindliche Rahmenbedingung war die Fertigstellung der Sanierung vor dem Wintereinbruch 2022. Weiterhin sollte der Baufortschritt etappenweise bei entsprechender Witterung erfolgen. Die Demontage der alten Sandwichelemente und die Neumontage des Element-Dachs mussten als Tagesleistung in einem Zuge erbracht werden. Auch brandschutztechnische Abstimmungen mit der Brandschutzbehörde und der Gemeinde waren notwendig. Das Gesamtkonzept überzeugte die Geschäftsführung der Danieli GmbH, die im Juli 2022 den Auftrag für die Bauausführung erteilte.

Baustart im September 2022

Vor Beginn der Arbeiten wurde innen die gesamte Hallendecke eingenetzt. Das Netz diente sowohl als Absturzsicherung als auch zum Schutz der Mitarbeiter vor herabfallenden Gegenständen. Auch der Dachrandbereich wurde während der Arbeiten mit einem Schutzgerüst gesichert. Die Sanierung erfolgte über die gesamte Zeit im laufenden Produktionsbetrieb. In der Halle musste nur der Bereich gesperrt werden, über dem aktuell gearbeitet wurde. Es handelte sich dabei um etwa 10 m x 25 m große Abschnitte.

Als aufwendigster Arbeitsschritt erwies sich die Demontage und Entsorgung der Sandwichpaneele. Da die üblichen Transportmittel wie Sauger oder Zangen nicht eingesetzt werden konnten, konstruierte die Firma Eder zum Abheben der etwa 12 m langen Sandwichelemente eine spezielle Vorrichtung mit sechs Auflagepunkten. Auch die Entsorgung der Sandwichelemente erforderte einen besonderen Aufwand, da Metall und Dämmstoff sortenrein getrennt werden mussten. Eine spezielle technische Abstimmung bei Produktion und Montage – die Verlegung 25 m langer und 3 m breiter Dachelemente in einem Hub über Pfetten von First zu Traufe – sorgte für zusätzliche Zeitersparnis.

Mit dem besonderen Engagement des gesamten Montageteams konnte die geplante Bauzeit eingehalten werden – und dies ohne massive Einschränkungen der Betriebsabläufe. Auftragserteilung Juli 2022, Sanierungsbeginn Anfang September 2022, Sanierungsabschluss Ende Oktober 2022 – möglich wurde dies durch das DOMICO Element-Dachsystem und die enge Zusammenarbeit und Koordination der Unternehmen DOMICO und Eder (youtu.be/vGMSqboBXLY).

www.domico.at

Jobs

ähnliche Beiträge

Serielles Sanieren auf dem Sprung in den Breitenmarkt

Steigende Nachfrage und größere Projekte: innovatives Sanierungssegment wächst rasant.

Wie muss man bauen, um suffizientes Wohnen zu ermöglichen?

Aspekte des suffizienten Bauens werden anhand eines wissenschaftlich begleiteten Bauprojekts vorgestellt.

Leitfaden für biodiversitätsfördernde Fassadenbegrünung

Gestaltung von urbanen Lebensräumen für Mensch, Flora und Fauna.
